Подход к анализу загрузки
Анализ основан на модели расчёта дневной загрузки менеджера.
Основной принцип:
•Каждый проект создаёт некоторую ежедневную нагрузку на менеджера.
•Нагрузка менеджера за день — это сумма вкладов всех активных проектов.
•Затем эта нагрузка переводится в нормализованную шкалу от 0 до 10, которая используется для визуализации.
Таким образом система позволяет сравнивать загрузку менеджеров даже при разном количестве и сложности проектов.
Общая методика расчета проекта
Ниже представлена графическое представление того, как работает модель:

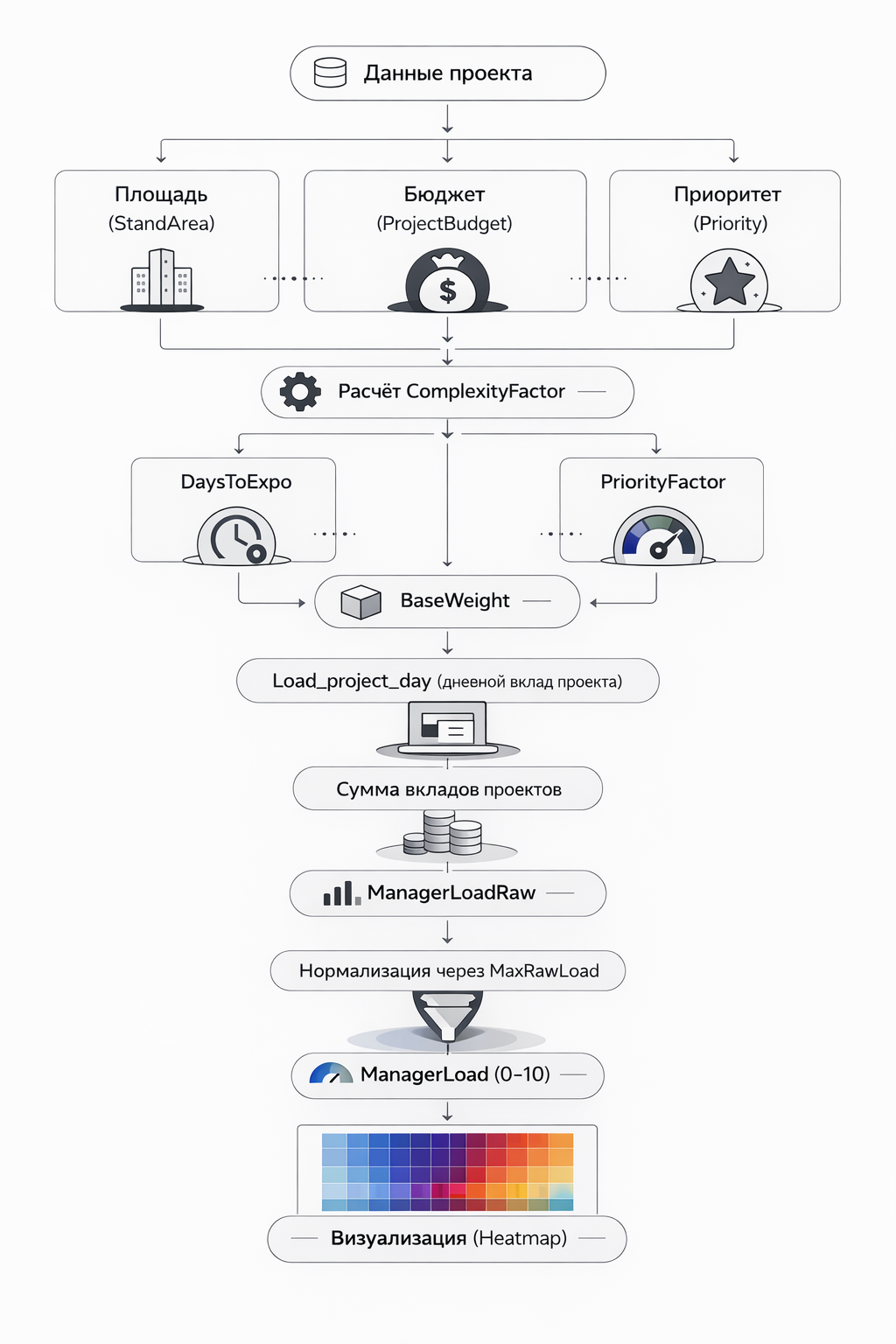

Модель расчёта загрузки
Дневной вклад проекта
Для каждого проекта рассчитывается вклад в загрузку менеджера на конкретный день:
Load_project_day = BaseWeight × PriorityFactor × DeadlineFactor × ComplexityFactor
где:
Параметр |
Назначение |
|---|---|
BaseWeight |
базовая единица нагрузки |
PriorityFactor |
коэффициент приоритета |
DeadlineFactor |
коэффициент близости выставки |
ComplexityFactor |
коэффициент сложности проекта |
1.4 Компоненты модели
BaseWeight — базовый вес проекта
Базовая единица нагрузки, создаваемая любым активным проектом.
По умолчанию:
BaseWeight = 1.0
Используется как основа, к которой применяются остальные коэффициенты.
PriorityFactor — коэффициент приоритета
Приоритет проекта задаётся числом от 1 до 100.
Формула:
PriorityFactor = 0.5 + (Priority / 100)
Примеры:
Приоритет |
Коэффициент |
10 |
0.6 |
50 |
1.0 |
100 |
1.5 |
Таким образом:
•важные проекты создают большую нагрузку;
•низкоприоритетные проекты уменьшают вклад.
DeadlineFactor — коэффициент близости выставки
По мере приближения даты выставки нагрузка менеджера возрастает.
Дней до выставки |
Коэффициент |
> 90 |
0.6 |
61–90 |
0.8 |
31–60 |
1.0 |
15–30 |
1.3 |
8–14 |
1.6 |
0–7 |
2.0 |
Это отражает реальную практику: перед выставкой нагрузка резко увеличивается.
ComplexityFactor — коэффициент сложности проекта
Учитывает сложность проекта по двум параметрам:
•площадь стенда
•бюджет проекта
Формулы:
AreaFactor = StandArea / AreaNorm
BudgetFactor = ProjectBudget / BudgetNorm
После нормализации применяется ограничение диапазона:
0.5 ≤ Factor ≤ 2.0
Итоговый коэффициент:
ComplexityFactor = AreaFactor × 0.6 + BudgetFactor × 0.4
Таким образом:
•метраж влияет сильнее,
•бюджет — дополнительный индикатор сложности.
Суммарная загрузка менеджера
Суммарная дневная загрузка:
ManagerLoadRaw = SUM(Load_project_day)
где суммируются вклады всех активных проектов менеджера.
Если проектов нет:
ManagerLoadRaw = 0
Нормализация загрузки
Для удобства визуализации загрузка переводится в шкалу 0–10.
Формула:
ManagerLoad = ROUND( MIN(10, ManagerLoadRaw / MaxRawLoad × 10), 2 )
Ключевой параметр модели
MaxRawLoad — порог нормализации загрузки
Это самый важный параметр системы. Он определяет: какое суммарное количество «сырых» нагрузок считается полной загрузкой менеджера.
Если:
MaxRawLoad = 8
то значение 8 единиц сырой нагрузки соответствует уровню 10 (максимум).
Если коэффициенты проектов дают суммарную корректировку 1.0, то MaxRawLoad фактически определяет максимальное количество проектов для полной загрузки менеджера.
Пример:
MaxRawLoad |
Интерпретация |
5 |
менеджер полностью загружен при ~5 проектах |
8 |
нормальная загрузка — около 8 проектов |
12 |
менеджеры могут вести больше проектов |
Таким образом MaxRawLoad используется для калибровки всей системы анализа загрузки.
Интерпретация шкалы загрузки
Значение |
Интерпретация |
0 |
проектов нет |
1–3 |
низкая загрузка |
4–6 |
нормальная рабочая загрузка |
7–8 |
высокая загрузка |
9–10 |
перегрузка |
Значения отображаются цветовой тепловой картой.
