Использование модели

<< Нажмите для показа Оглавления >>

Навигация:  Специальные возможности > Анализ загрузки менеджеров >

Использование модели

Общий интерфейс

Окно анализа загрузки состоит из трёх основных зон:

1.Панель фильтров — настройка параметров анализа

2.Таблица загрузки — основная тепловая карта

3.Детализация проектов — раскрытие данных

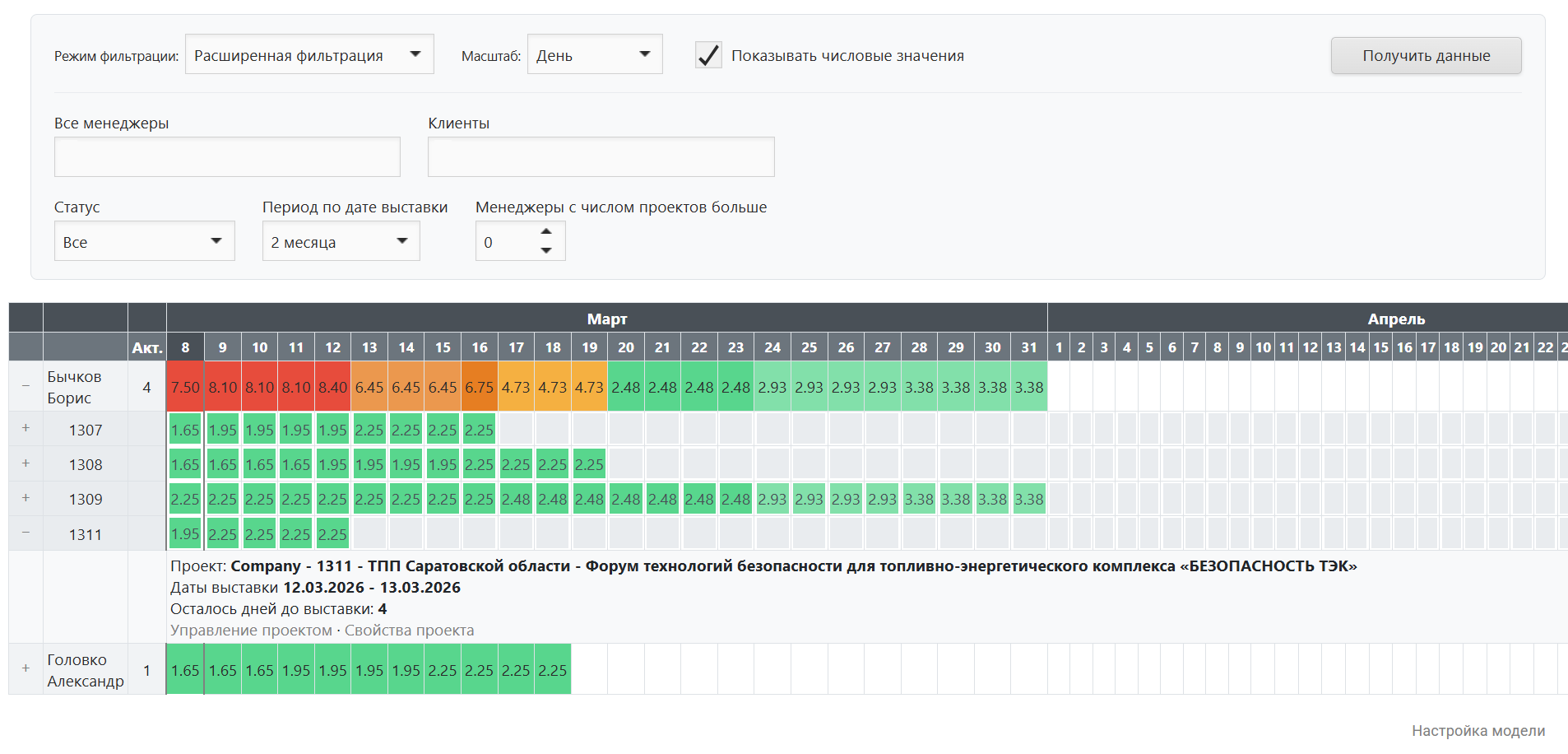

manager_load_1

Структура таблицы



Элемент

Назначение

строки

менеджеры

столбцы

дни / недели / месяцы

ячейки

загрузка



Дополнительная колонка:

Акт. — количество активных проектов менеджера.



2.2 Режимы фильтрации

Система поддерживает два режима фильтрации.

Режим 1 — «Только даты»



Доступны только:

дата С

дата По



Дополнительные фильтры скрыты.



В таблице отображаются:

все менеджеры

все проекты

данные за выбранный период.



Этот режим используется для быстрого общего анализа загрузки.

Режим 2 — «Расширенная фильтрация»



Появляется блок дополнительных параметров.



Менеджеры

Мультивыбор. Если не выбран ни один менеджер — отображаются все.



Клиенты

Позволяет анализировать загрузку только по проектам выбранных клиентов.



Статус проекта

Варианты:

Все

Инициализация

Открыт

Завершён



Период по дате выставки



Варианты:

не выбрано

1 месяц

2 месяца

3 месяца

6 месяцев

1 год

При выборе периода даты автоматически устанавливаются от текущего дня.



Менеджеры с числом проектов больше

Позволяет показать только менеджеров у которых:

Количество проектов > заданного значения

Диапазон:

0 – 999

Общие элементы фильтрации



Масштаб (период)

Определяет группировку времени.



Дневной

Столбцы — дни.



В ячейках:

загрузка за день

цветовая шкала.



Недельный

Столбцы — недели.

В ячейках:

Avg — средняя загрузка

Peak — максимальная загрузка за неделю.



Текущая неделя выделяется.



Месячный

Столбцы — месяцы.

В ячейках:

средняя загрузка

пиковая нагрузка.

Текущий месяц выделяется.



Показывать числовые значения

Чекбокс.



Если включён, то отображаются цифровые показатели нагрузки:

Если выключен: отображается только цвет.



Процент вероятности / состояние проекта



Данный фильтр зависит от параметра системы "Использовать состояние вместо процента вероятности".



1) Если параметр установлен, то: мультивыбор состояний проекта, по которым осуществляется филтрация. Если не выбрано ни одно состояние - отображаются все.

2) Если параметр не установлен, то: поле ввода для числа, в котором указывается процент вероятности проекта N (от 0 до 100). В выборку попадают все проекты, у которых процент вероятности больше или равен N.



Кнопка «Получить данные за период»

Обновляет таблицу с учётом:

выбранных фильтров

масштаба

режима анализа.

Режимы просмотра таблицы

Таблица имеет структуру:

Менеджер
  → проекты
      → информация о проекте



Уровень 1 — строка менеджера

Строка содержит:

кнопку + / −

имя менеджера

число активных проектов

загрузку по периодам.

Кнопка + отображается только если у менеджера есть проекты в выбранном периоде.



Уровень 2 — проекты менеджера

При нажатии + или двойном клике на строку иенеджера:

показывается список проектов.



Каждый проект отображается строкой:

номер проекта

загрузка по периодам

кнопка раскрытия.

Префиксы:



Префикс

Значение

И

проект в инициализации

З

завершённый



Уровень 3 — информация по проекту

При нажатии + у проекта отображается сводка:

название проекта

даты выставки

клиент

сколько дней осталось

статус выставки: Выставка идёт, Выставка завершена



Также доступны ссылки:

Управление проектом

Свойства проекта

(при наличии прав доступа).

2.5 Цветовая индикация загрузки

Ячейки таблицы окрашиваются по шкале 1–10.



Пример интерпретации:

Цвет

Значение

светлый

низкая загрузка

средний

нормальная

тёмный

высокая

красный

перегрузка

Типовой сценарий использования

1. Выбрать режим фильтрации

2. Установить диапазон дат

3. При необходимости выбрать:



менеджеров

клиентов

статус проекта



4. Выбрать масштаб анализа

день

неделя

месяц



5. Нажать "Получить данные за период"

6. Проанализировать тепловую карту.

7. При необходимости раскрыть:

 менеджер → проекты → информация о проекте
